Stufe 4
Hauptbaumaßnahmen in Chemnitz
Falkeplatz (FP) Ab Februar 2026
Was wird gebaut?
Zur Anbindung der neuen Straßenbahnstrecke über die Theaterstraße wird auf dem Falkeplatz ein Gleisdreieck errichtet. Dabei werden auch die Gleisanlagen in der Zwickauer Straße bis zum Abzweig in die Stollberger Straße erneuert. Die Haltestelle Falkeplatz wird barrierefrei ausgebaut und am westlichen Haltestellenende mit einem neuen Zugang versehen. Zusätzlich werden unter Beteiligung der Stadt Chemnitz die Brückenbauwerke über den Chemnitzfluss komplett neu gebaut sowie die Straßen-, Radverkehrs- und Gehwegflächen neu hergerichtet. Weiterhin werden auch die Ver- und Entsorgungsanlagen erneuert und neu geordnet.
Wann wird gebaut?
Die Baumaßnahmen starten im Februar 2026 mit der Herstellung der Baufreiheit und des Baugleises. Für den Zeitraum vom 2. Quartal 2026 bis Ende 2027 sind die Baumaßnahmen der Brückenbauphase Nord vorgesehen. Dabei sollen das mittlere und das nördliche Teilbauwerk der Falkeplatzbrücke abgebrochen und neu errichtet sowie die Verkehrsanlagen auf dieser Seite neu hergestellt werden. Die Gesamtmaßnahme Falkeplatz soll Ende 2028 abgeschlossen sein.
Hauptbaumaßnahme Falkeplatz
Welche Einschränkungen gibt es?
Für den Kfz-Verkehr:
Aufgrund der Bautätigkeiten wird die nutzbare Verkehrsfläche des Falkeplatzes erheblich eingeschränkt. Für die Verbindungen Zwickauer Straße – Bahnhofstraße und Theaterstraße – Bahnhofstraße steht für die überwiegende Bauzeit nur ein Fahrstreifen pro Richtung zur Verfügung. In der Zwickauer Straße wird sich dieser Fahrstreifen zusätzlich mit den Straßenbahnlinien geteilt. Die Strecke Zwickauer Straße – Theaterstraße ist über weite Zeiten der Baumaßnahme gesperrt. Für die Erreichbarkeit des Chemnitzer Stadtzentrums wird ein mit der Stadt Chemnitz abgestimmtes Umleitungskonzept eingerichtet. Die Zufahrten zum Parkhaus Rosenhof und in den Bereich Falkeforum sind bauzeitlich immer möglich.
Für den Fuß- und Radverkehr:
Der Fuß- und Radverkehr ist ebenfalls von Einschränkungen aus dem Baugeschehen betroffen. Über eine Behelfsbrücke zwischen Falkepark und Theaterstraße werden Fußgänger und Radfahrer auf der nördlichen Seite der Zwickauer Straße geführt.
Für den öffentlichen Verkehr:
Über das Baugleis soll der Verkehr der Straßenbahnlinien 1 und 4 während der Brückenbauphase Nord aufrechterhalten werden. Die Haltestelle Falkeplatz entfällt in diesem Zeitraum. Während der Herstellung und Anbindung sowie später zum Rückbau des Baugleises sind jedoch zeitweise Sperrungen der Straßenbahnstrecken notwendig. Für die Linienbusse gibt es keine Einschränkungen.
Weitere Infos dazu unter www.cvag.de/cm4.
Zentrumsring 1 (ZR1) Ab Februar 2026
Was wird gebaut?
Die Hauptbaumaßnahme Zentrumsring 1 umfasst die Errichtung einer Straßenbahntrasse in der Theaterstraße zwischen Brückenstraße und Kaßbergauffahrt. Zusätzlich wird unter Beteiligung der Stadt Chemnitz auch die Mühlenstraße bis in Höhe Stadtbad grundhaft erneuert. Die Neuerrichtung der Verkehrsanlagen umfasst neben der Straßenbahn auch die Neuerrichtung von Straßen-, Radverkehrs- und Gehwegflächen. Zusätzlich werden die Ver- und Entsorgungsanlagen erneuert und neu geordnet.
Wann wird gebaut?

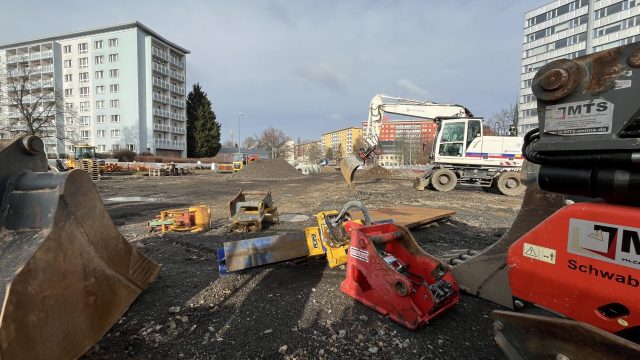

Die Baumaßnahmen starten im Februar 2026 mit dem Bauabschnitt in der Mühlenstraße. Abschließend wird vsl. bis Ende 2026 der Bereich zwischen Brückenstraße und Hartmannstraße in der Theaterstraße neugestaltet. Die Baumaßnahmen enden mit der Fertigstellung der Theaterstraße bis zur Kaßbergauffahrt vsl. Ende 2027.
Hauptbaumaßnahme Zentrumsring 1
Welche Einschränkungen gibt es?
Im Zuge des jeweiligen Bauabschnittes kommt es zur Vollsperrung des Bereichs für den Kfz- und Buslinienverkehr. Für die Erreichbarkeit des Chemnitzer Stadtzentrums wird ein mit der Stadt Chemnitz abgestimmtes Umleitungskonzept eingerichtet. Die Anbindung des Stumpfs Brückenstraße sowie der über die Theaterstraße zu erreichenden Parkhäuser wird sichergestellt. Der Rad- und Fußverkehr wird durch das Baufeld unter Einschränkungen gewährleistet.
Für die Einschränkungen des Buslinienverkehrs erhalten Sie Infos unter www.cvag.de/cm4.
Zentrumsring 2 (ZR2) Ab vsl. 2028
Was wird gebaut?
Die Hauptbaumaßnahme Zentrumsring 2 umfasst die Errichtung der Straßenbahntrasse in der Theaterstraße zwischen Kaßbergauffahrt und Falkeplatz und der Trasse in der Brückenstraße sowie Umbauarbeiten an der Gleisanlage in der Bahnhofstraße. Zudem werden im Bereich Theaterstraße und Brückenstraße neben der Straßenbahn auch die Straßen-, Radverkehrs- und Gehwegflächen neu errichtet. Zusätzlich werden die Ver- und Entsorgungsanlagen erneuert und neu geordnet.
Wann wird gebaut?
Die Hauptbaumaßnahme Zentrumsring 2 soll vsl. Anfang 2028 beginnen.
Welche Einschränkungen gibt es?
Die Theaterstraße und die Brückenstraße werden unter Vollsperrung unter Berücksichtigung des Anliegerverkehrs umgebaut. Für die Erreichbarkeit des Chemnitzer Stadtzentrums wird ein mit der Stadt Chemnitz abgestimmtes Umleitungskonzept eingerichtet.
Hartmannstraße (HS) Ab vsl. 2028
Was wird gebaut?
Die Hauptbaumaßnahme Hartmannstraße umfasst die Errichtung der Straßenbahntrasse in der Hartmannstraße bis zur Leipziger Straße. Dabei soll das vorhandene Brückenbauwerk über den Chemnitzfluss durch ein drittes Teilbauwerk ergänzt werden. Die Straßen-, Radverkehrs- und Gehwegflächen werden neu errichtet. Zusätzlich werden die Ver- und Entsorgungsanlagen erneuert und neu geordnet.
Wann wird gebaut?
Die Bautätigkeiten am Brückenbauwerk sollen bereits vorlaufend ab 2028 beginnen, der Beginn der grundsätzlichen Tiefbauarbeiten ist für 2029 vorgesehen.
Welche Einschränkungen gibt es?
Die Hartmannstraße wird im Bereich der Bautätigkeiten voll gesperrt. Für die Erreichbarkeit des Chemnitzer Stadtzentrums wird ein mit der Stadt Chemnitz abgestimmtes Umleitungskonzept eingerichtet.
